ScheduleRiskAnalysis - 项目进度风险分析工具
ScheduleRiskAnalysis 项目进度风险分析工具
面向项目计划中的工期、日期、成本和资源不确定性,通过 @RISK 蒙特卡洛模拟分析进度结果及其发生概率,为完工日期评估、风险排序和应急方案规划提供量化依据。
把项目计划、风险变量和模拟结果连接到同一套 Excel 分析流程中。
ScheduleRiskAnalysis(SRA)可读取 Primavera P6 或 Microsoft Project 创建的项目计划,在保留原计划逻辑的基础上,将任务持续时间、开始与结束日期、成本及资源需求纳入不确定性建模。用户可结合现有的 Excel 成本模型开展进度与成本联合分析,并通过概率分布、甘特图和关键性指标解释模拟结果。
核心分析能力
项目计划导入与更新
读取 P6 或 Microsoft Project 项目文件,并可重新导入更新后的计划,让风险模型与项目日历和任务逻辑保持衔接。
计划蒙特卡洛模拟

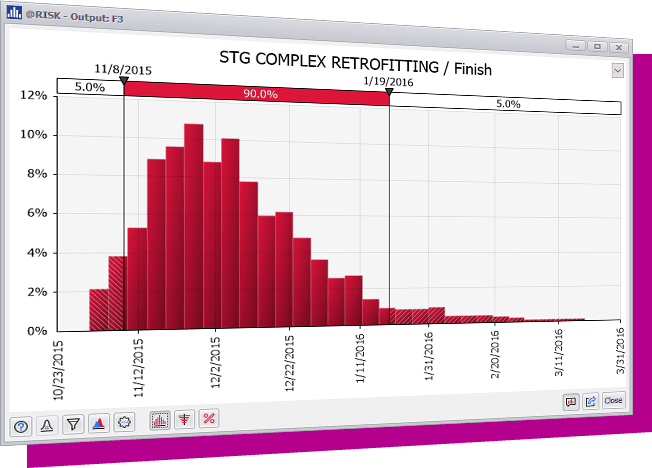

将 @RISK 的蒙特卡洛模拟应用于任务持续时间、开始日期、结束日期和成本,形成不同计划结果及其概率分布。
不确定性分布定义

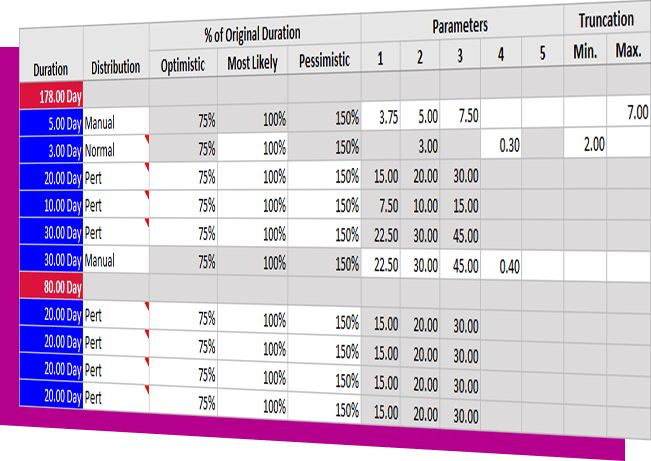

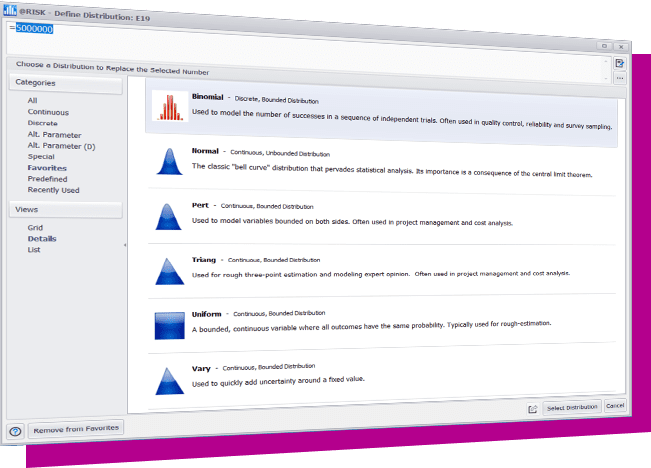

用概率分布描述工期、日期和成本等变量的不确定性,可从多种分布类型中选择,并支持批量设置以提高模型准备效率。
进度与成本联合分析

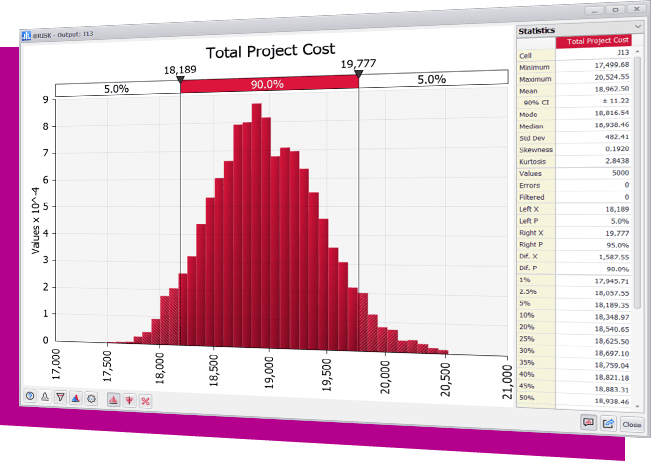

将进度风险模型与 Excel 成本模型结合,可在电子表格中建立风险登记信息,并把风险事件与延误或成本变化关联。
概率甘特图

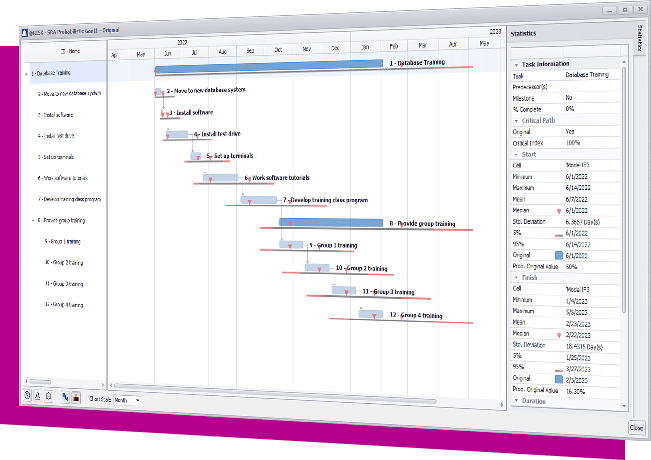

以标准或概率甘特图呈现模拟结果,并展示均值、标准差、最小值和最大值等统计信息,用于比较任务或整体项目的工期与完成日期。
关键路径指标

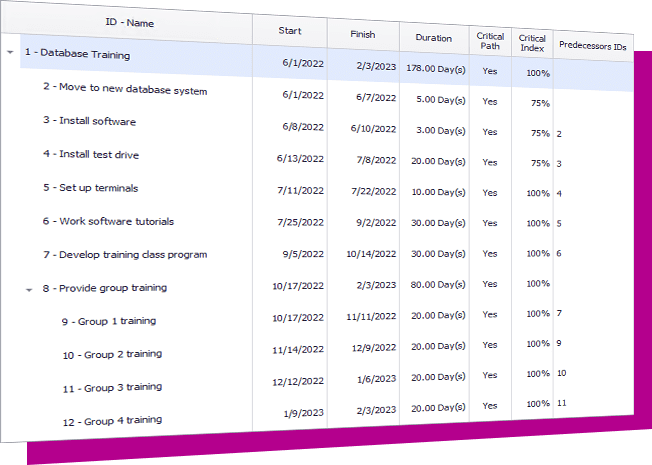

通过任务出现在项目关键路径上的比例评估其关键性,帮助识别对项目工期影响较大的活动和风险因素。

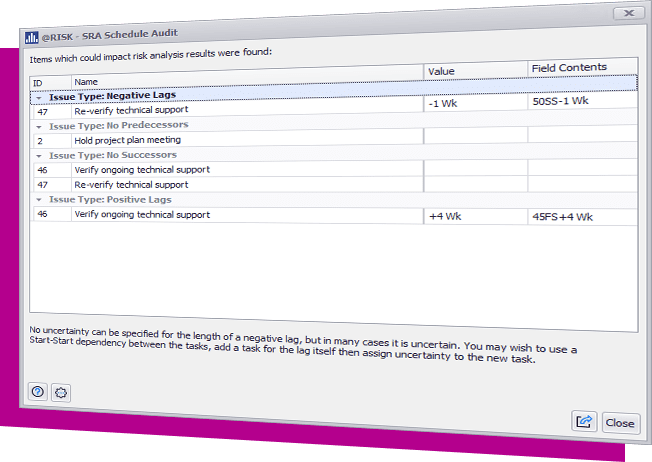

计划审计
在模拟前检查可能影响结果或引入偏差的计划条目,便于回到原始项目计划中修正相关设置。
条件逻辑建模

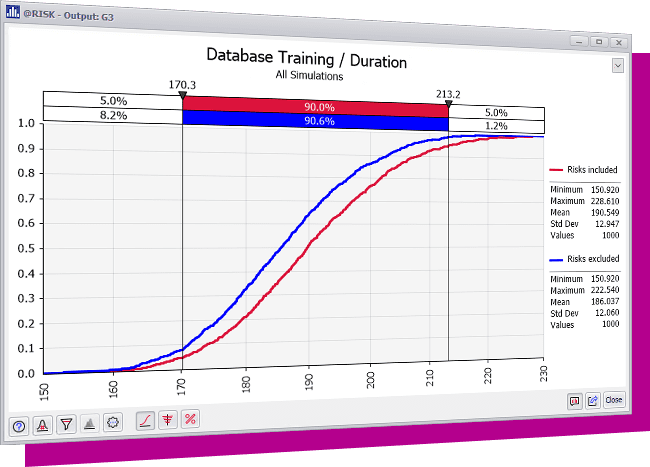

利用 Excel IF 语句在模拟中表达条件逻辑,可用于描述风险事件触发后的延误、成本变化或应急方案。
典型分析流程
导入并检查计划
读取 P6 或 Microsoft Project 项目,核对任务、依赖关系、日历和计划审计结果,整理需要参与分析的活动。
建立不确定性模型
为持续时间、日期、成本或资源需求设置概率分布与风险事件,再配置模拟条件并运行分析。
解释并更新结果
查看概率分布、概率甘特图和关键性指标,识别主要影响因素;项目计划更新后可重新导入并复算。
产品界面与分析结果
适用场景
工程建设与基础设施
评估建设工期和成本变化,识别延误与超支风险,并为融资、审批和项目应急方案提供量化结果。
航空航天与国防项目
分析多阶段项目达到里程碑的概率,以及上游延误对后续任务、交付时间和预算的影响。
交通规划
对长期项目中的进度、成本和需求不确定性进行建模,辅助制定储备方案并沟通不同结果的可能性。
综合进度与成本风险
模拟任务日期、持续时间、成本和资源需求的共同变化,分析不同资金或置信水平下的完成可能性与储备需求。
产品组成与工作环境
分析组件
ScheduleRiskAnalysis 是 @RISK 中面向项目计划的工具集,并随 Lumivero DecisionTools Suite 提供。
工作界面
风险建模和模拟在 Microsoft Excel 环境中完成,可与已有的 Excel 成本模型和风险登记信息结合。
计划来源
用于处理 Primavera P6 或 Microsoft Project 创建的项目计划;部署前应确认实际文件版本和组织内的计划软件环境。
版本与兼容性
安装组件、支持的 Microsoft Office 环境及计划软件兼容范围可能随发布更新,部署时应以实际交付版本的说明为准。
服务支持
可提供正版授权采购、软件报价咨询、版本与授权方式选型、安装部署建议、授权续期和售后技术支持服务。
采购说明
ScheduleRiskAnalysis 随 DecisionTools Suite 提供,实际价格会因授权类型、用户数量、使用期限和服务内容等因素变化。如需报价,请以双方确认的实际方案为准;采购前建议同步确认 @RISK、Microsoft Excel、Primavera P6 或 Microsoft Project 的使用环境及文件兼容需求。
- 2026-10-21
- 2026-10-20
- 2026-10-14
- 2026-10-14
- 2026-10-12
- 2026-10-10
- 2026-09-20
- 2026-09-20
- 2026-09-09
- 2026-09-06
- 2026-09-05
- 2026-09-04
